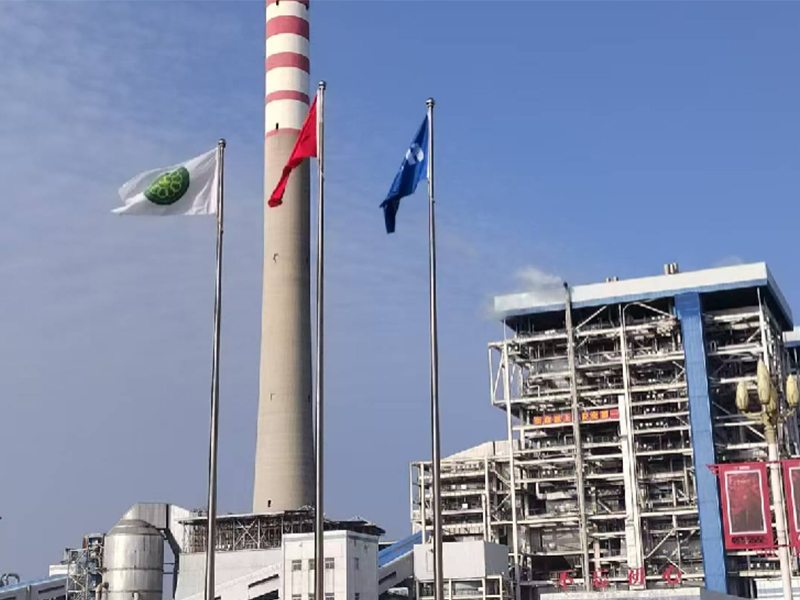

【工程纪实】皇海建设总经理到山西项目施工现场巡检指导
发布时间:2025-04-25 浏览量:92次

  目前,山西某发电有限责任公司#1炉空预器高压水冲洗项目正在施工中。为保障工程进度、确保工程质量及施工安全,近日,皇海建设总经理冯战强到施工现场巡检并指导工作。

  该公司一期工程锅炉为超临界、中间一次再热、燃煤直流锅炉,采用单炉膛塔式布置、四角切圆燃烧方式、尾部双烟道半露天布置。采用型号为2-35VI(65\50\65)-3000VR容克式四分仓空气预热器,转子直径φ18100mm。

  #1锅炉长期运转,空预器存在积灰严重,硫酸氢氨结晶,差压高,严重时出现机组出力受限,引风机抢风等现象;因此需对两台空预器换热元件两层五圈进行吊包高压水冲洗,确保锅炉的正常稳定运行。

  冯总深入施工现场,听取了项目负责人关于现场施工进度的介绍,重点检查了空预器换热元件的清洗情况,以及现场各项安全措施落实是否到位,并针对目前存在的问题提出相关整改要求:

  1.清洗水压参数波动较大,影响冲洗效果

  整改要求:严格按照技术方案控制水压,对喷嘴进行检查,确保无堵塞或磨损,必要时更换备件。

  2.部分区域存在清洗盲区,残留积灰未彻底清除

  整改要求:控制清洗手持喷枪角度,确保元件全覆盖清洗,清洗完成后采用手电筒辅助检查,留存影像记录。

  3.清洗进度滞后于计划,影响后续检修节点

  整改要求:优化班组排班,实行两班倒作业,延长有效工时,每日召开进度会,汇报工作完成量并协调解决施工时出现的问题。

  最后冯总在会议上提出:项目部要坚持高标准起步、高质量推进、高效率落实,以速度求效益、以质量赢信誉,树立良好的企业形象;要从安全、质量、环保等方面详细谋划,确保项目质量,打造良好口碑,并鼓励全体员工一鼓作气,打赢攻坚战,稳步推进各项工作,确保工期节点如期兑现,为企业增添光彩。
